町田市高ヶ坂 荘司様邸 外壁塗装・屋根塗装工事 事例

machida Ssama 2022.12.17midashi003.JPG
machida Ssama 2022.12.17midashi002.JPG
お客様のご要望
14年ほど前に外壁のみ一度塗装しておりますが、だいぶ年数がたったので外壁と屋根の塗装を考えています。
外壁に目立つヒビも入り気になっています。(荘司様より)

施工事例データ

施工箇所 外壁:H35-40B
アクセント壁:H25-85A
屋根:サーモナチュラルグレー
破風:H35-40B
軒天井:H35-40B
雨樋:HN-30
モール:HN-30
シャッター:H22-50B
塀:H25-85A
施工内容 外壁塗装・屋根塗装・塀塗装
工事期間 約3週間
工事費用 100~150万
使用商材 外壁 ナノコンポジットW
屋根 快適サーモSi
築年数 18年
ご提案内容
外壁はモルタルで前回の塗装にはチョーキングが起きていています。
ただ激しく撥水しているなどを参考にお客様にヒヤリングさせていただいたところ訪問営業会社「高千穂」によるレインシャットが塗装されている事が分かりました。
まずはレインシャットのケイ素を出来るだけ剥がして仕上げは汚れや藻の付き難いナノコンポジットWをご提案させていただきました。

屋根はコロニアルで全体に藻や全体に汚れが付着している状態でした。
塗装の実施に問題はありませんが少しでも屋根のダメージを和らげるために遮熱塗装をお勧めしました

施工前はこちら
machida Ssama 2022.12.17mae001.JPG

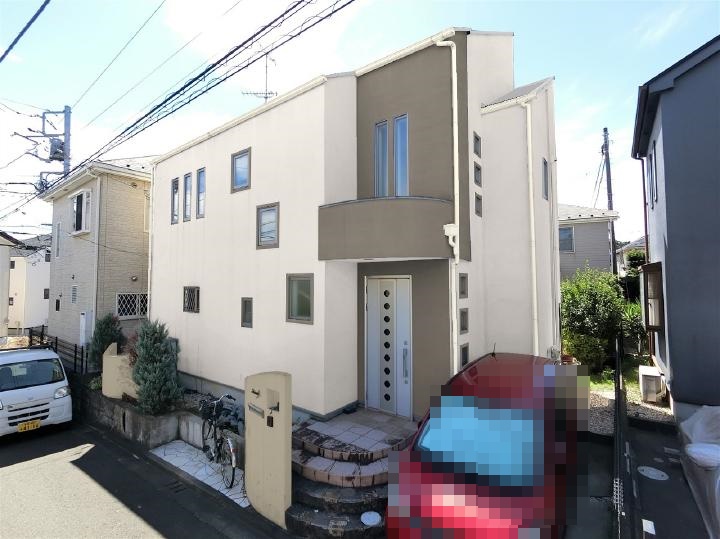

デザイン性の高い佇まいのお宅です
激しい色褪せが見られます

machida Ssama 2022.12.17mae003.JPG

前回の塗装から14年、かなりチョーキングしています

machida Ssama 2022.12.17mae004.JPG
あまりの撥水力にびっくりしました
お客様が撥水材か何かを外壁に塗られたのかと思いました
後に高千穂のレインシャットという事が判明し納得しましたが、チョーキングしているのに・・・という感じで正直焦ります

machida Ssama 2022.12.17mae005.JPG

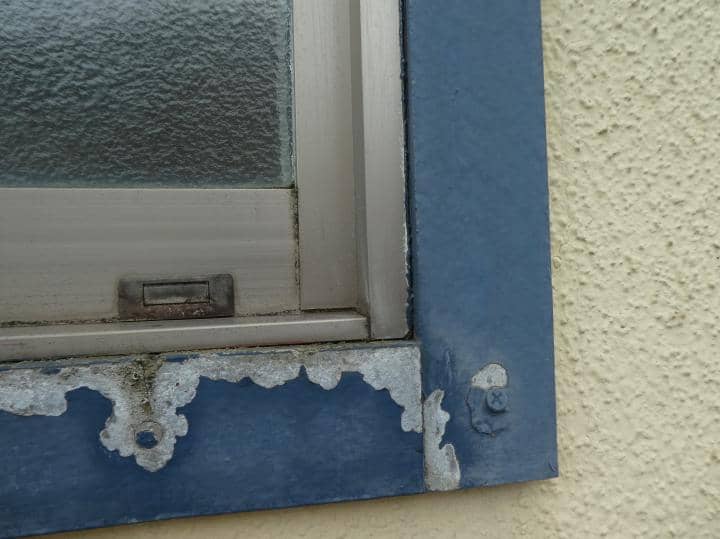

前回は塗るだけで、雨仕舞の事を考えて塗装していなかったので、窯業系のモールディングは水浸みでボロボロです

カラーシミュレーションの様子はこちら

machida Ssama 2022.12.17chu003.jpg
どんな感じがお好みだろう
まずはベージュ系で明るい色と暗い色のバランスは現状合わせで

奥様の趣味で抹茶色を使う事に、色替え部分は明るい白で抹茶クリームで美味しそうな配色に・・だったらと雨樋やモールは濃いグレーをお勧めしました。
塀は現状のバランスにしてみました

machida Ssama 2022.12.17chu004.jpg machida Ssama 2022.12.17chu002.jpg
塀の色は明るい色の方が良さそうです
くすみの有るグリーンではなく、より抹茶の色に近くしてみました

くすんだ抹茶色の方が落ち着いた良いバランスになると思いますよ~とアドバイスさせていただきまして、この配色で決定です!

ぺんき屋美装による施工中の様子
machida Ssama 2022.12.17chu007.jpg

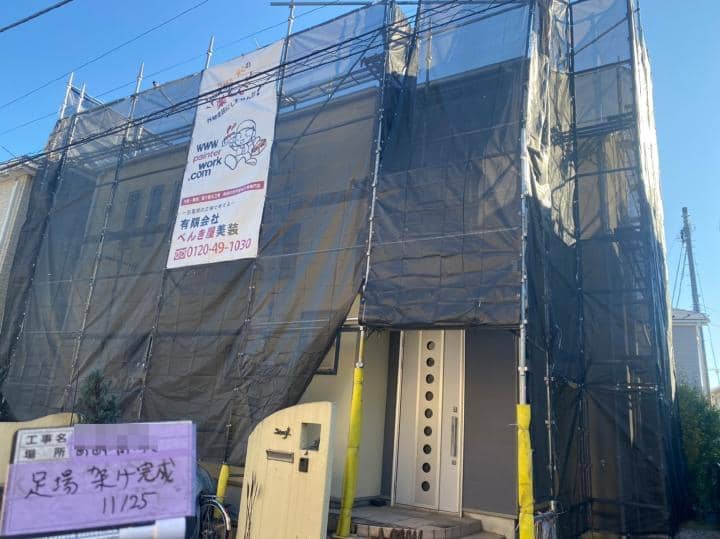

【足場架設工事】
定番となった黒いメッシュシートは足場に人が居ると透けて見えるため防犯性が高く大変ご好評をいただいています

machida Ssama 2022.12.17chu006.jpg
【高圧洗浄工事】

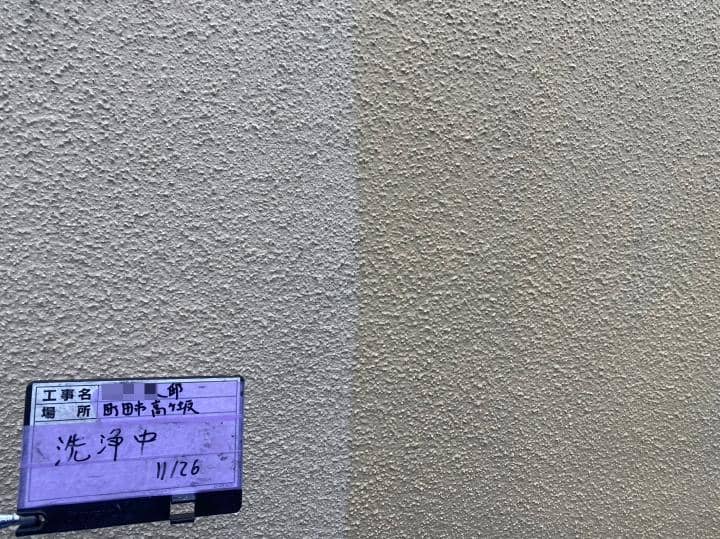

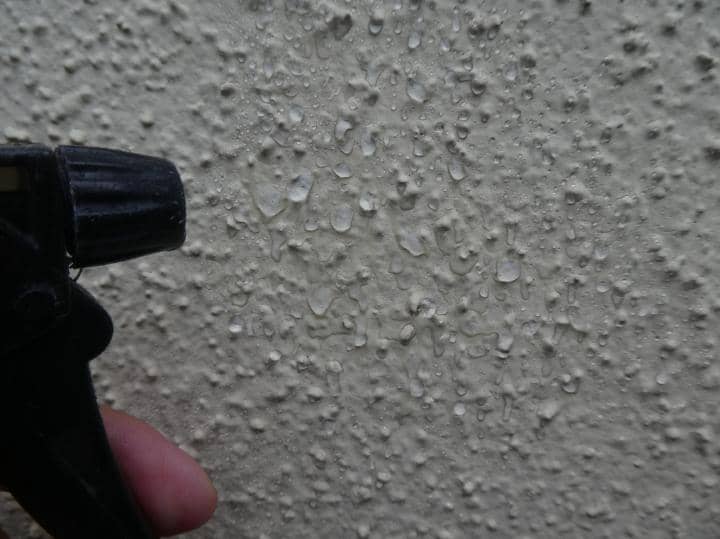

左から洗っています。
高圧洗浄で汚れと付着の弱くなった塗膜ごと削ぎ取るように洗います

しっかり洗って良い下地を作ります!

【高圧洗浄工事】

左から洗っています。
これだけ既存塗膜が削れてくれれば安心です!
しっかり洗って良い下地を作ります!
machida Ssama 2022.12.17chu021.jpg

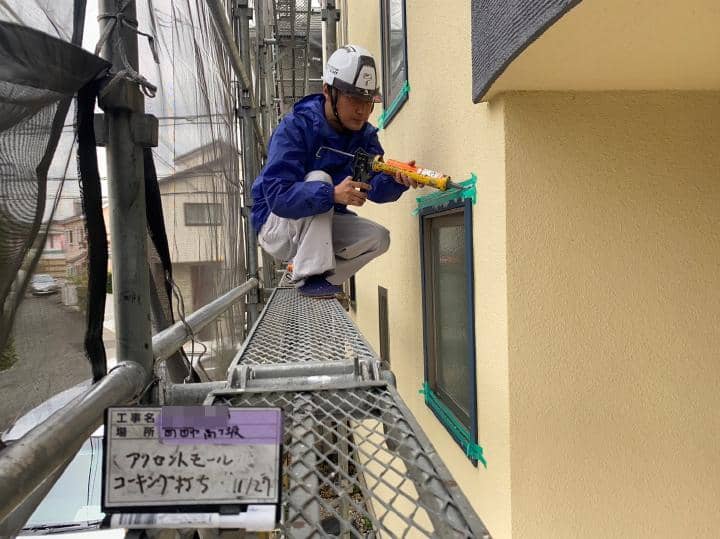

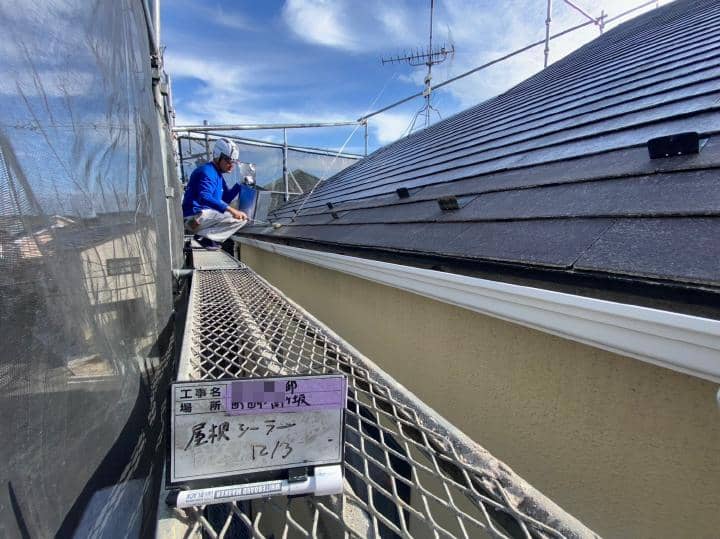

【シール工事】

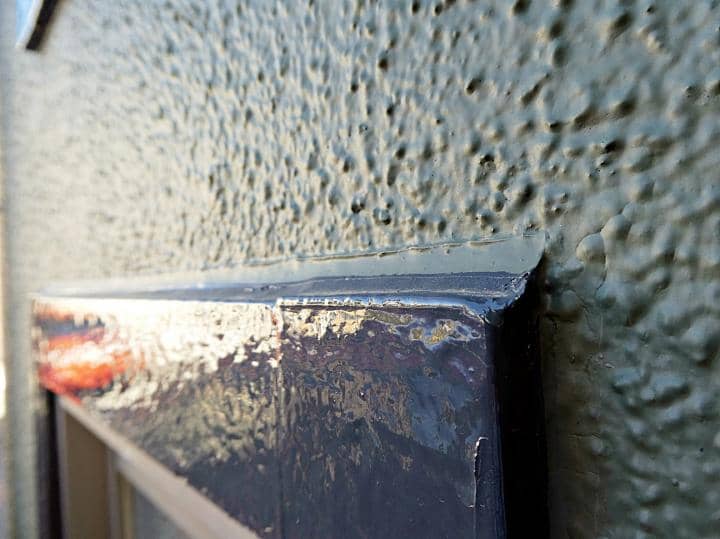

特に傷みのあるモールディングの上にたっぷりシールを打って、モールの上に雨水が溜まらないように仕掛けを作っておきます
これで傷みが激減するはずです

machida Ssama 2022.12.17chu020.jpg

【足場架設工事】

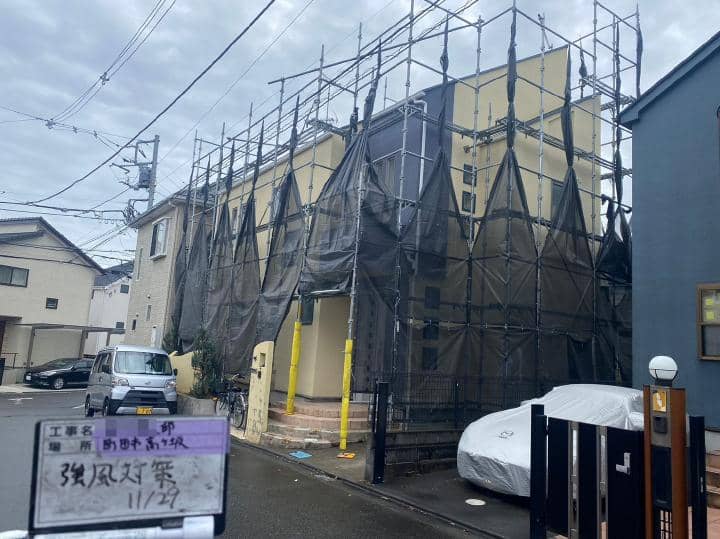

この日は雨と風が強かったので倒壊事故防止のため、メッシュシートは畳んで風が通る処置をしました

machida Ssama 2022.12.17chu016.jpg

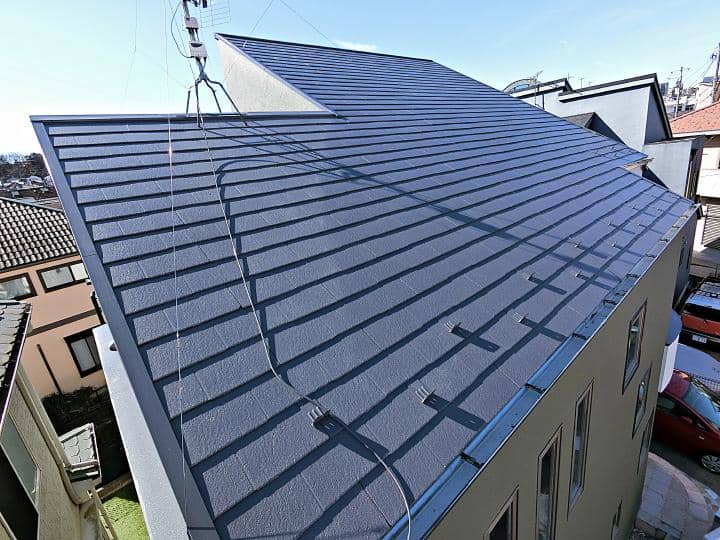

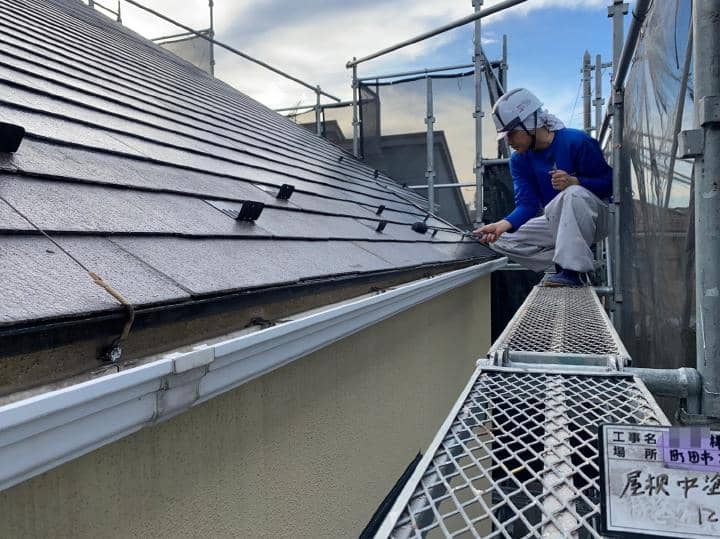

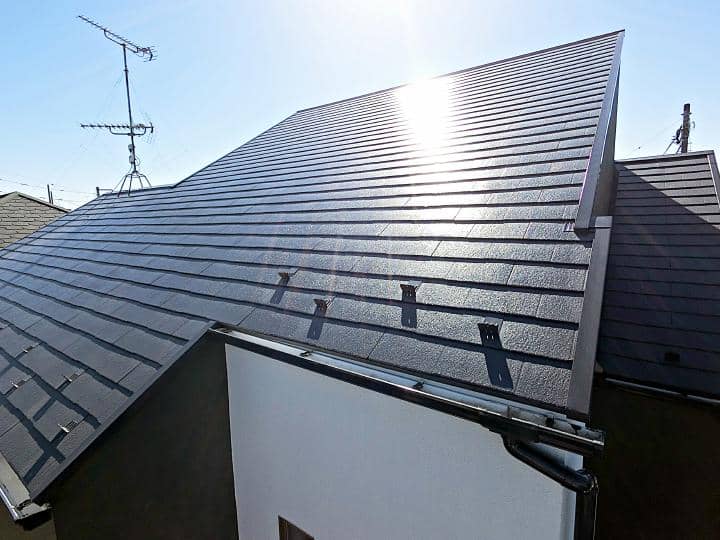

【屋根塗装】

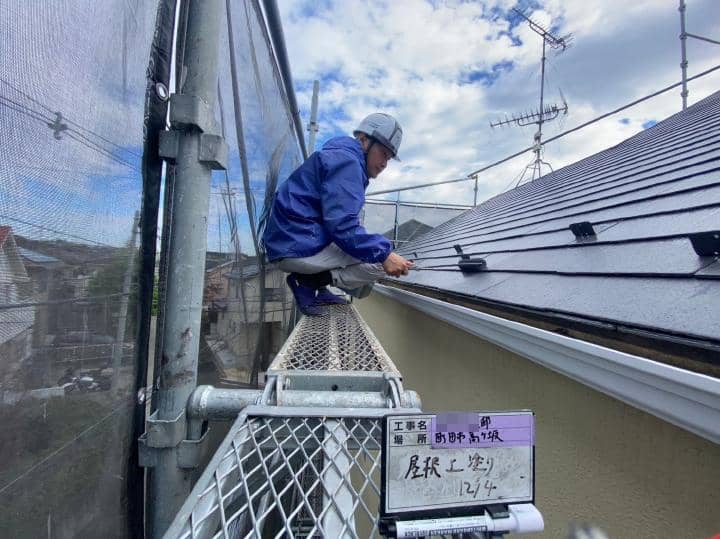

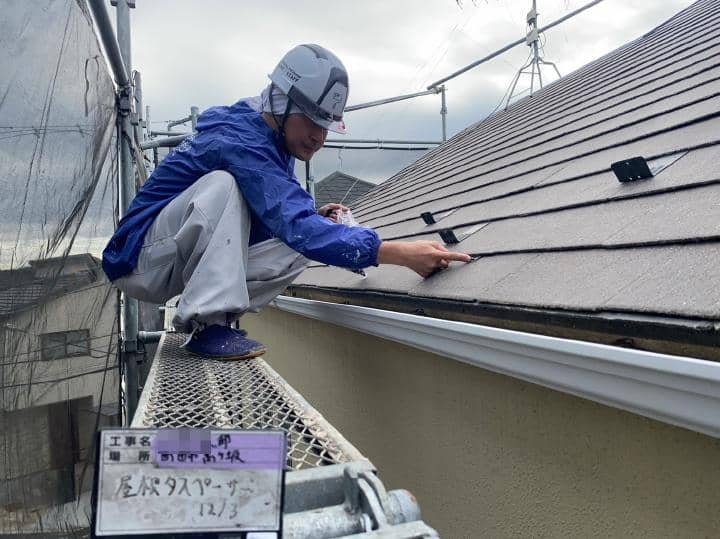

今回は屋根材の奥まで乾燥を促すために先行で、タスペーサーを挿入し屋根全体の乾燥と屋根材同士の貼りつき防止の縁切りをします

machida Ssama 2022.12.17chu017.jpg
【屋根塗装】
屋根に水分がある状態で塗装をすると塗膜が膨れたり剥がれたりというトラブルを起こしてしまうので、屋根の塗装のタイミングは毎度大変気を使います

machida Ssama 2022.12.17chu018.jpg
【屋根塗装】
シーラーが完全に乾いたのを確認後、遮熱塗料による一回目の塗装中塗りを行います

machida Ssama 2022.12.17chu019.jpg
【屋根塗装】
どのタイミングでもヒビを見つけたら必ずシーリングを盛り付けて防水しておきます

machida Ssama 2022.12.17chu015.jpg
【屋根塗装】

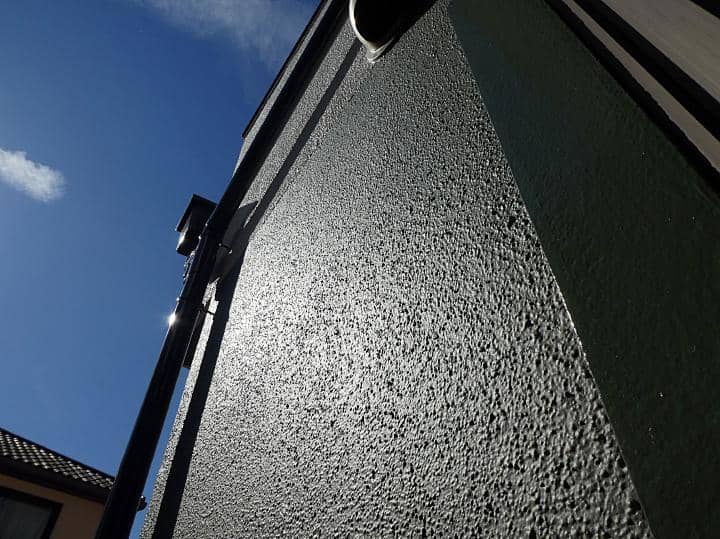

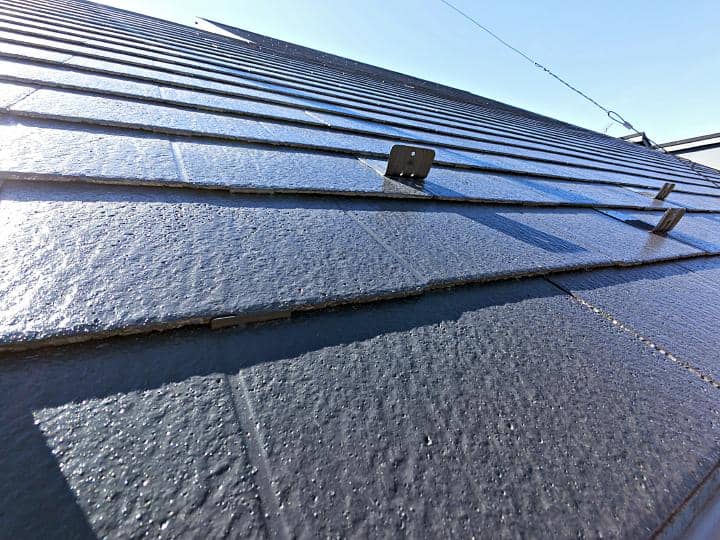

遮熱仕上げ材の2回目仕上げ塗装です
濃い目のグレー系でも約50%以上の赤外線をカットしてくれるんです!

machida Ssama 2022.12.17chu013.jpg

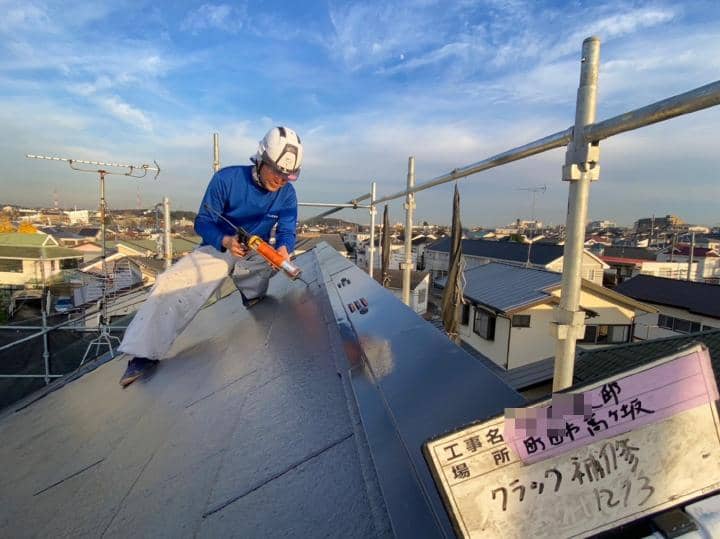

【クラック処理】

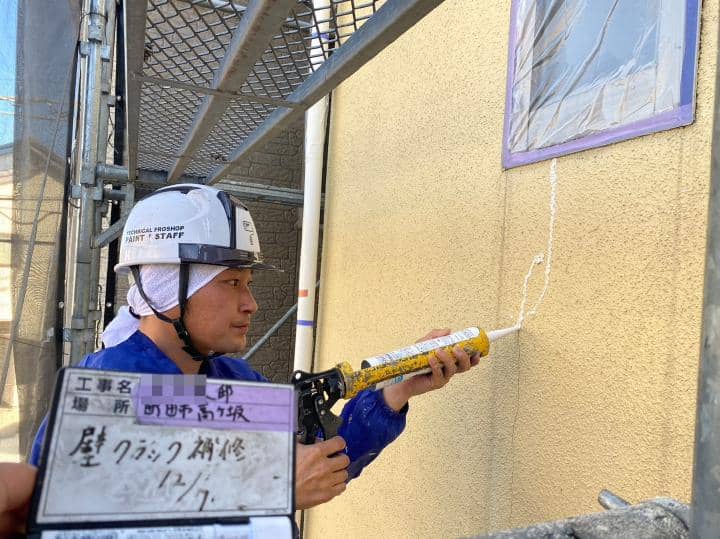

下塗りの前にクラック処理を行っています!
クラック用装填材を一本一本のヒビへ刷り込んでキチンと埋めてから塗装となります

machida Ssama 2022.12.17chu012.jpg
【外壁塗装】

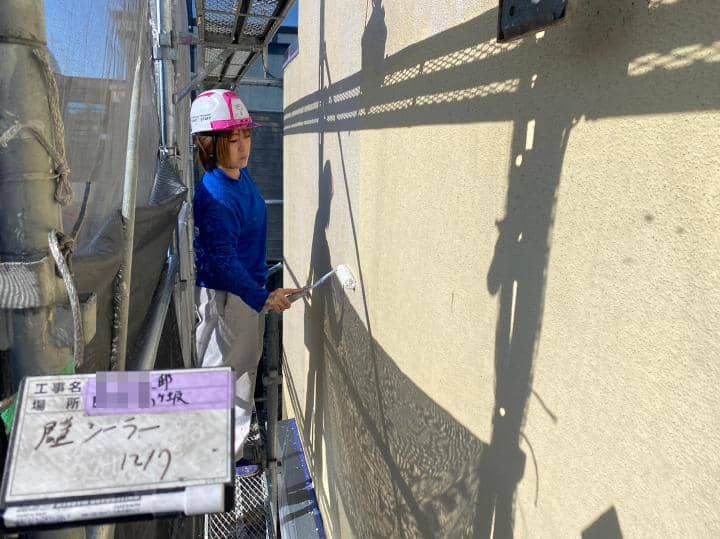

下塗りこそ大事!透けたりムラの無いのは当然で、端から端まで均一に塗られていないと塗膜性能にムラがでてしまいます

machida Ssama 2022.12.17chu014.jpg

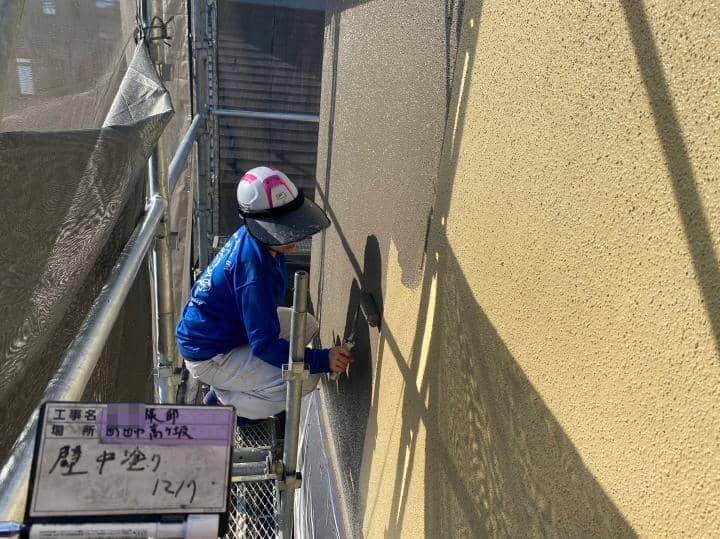

【外壁塗装】

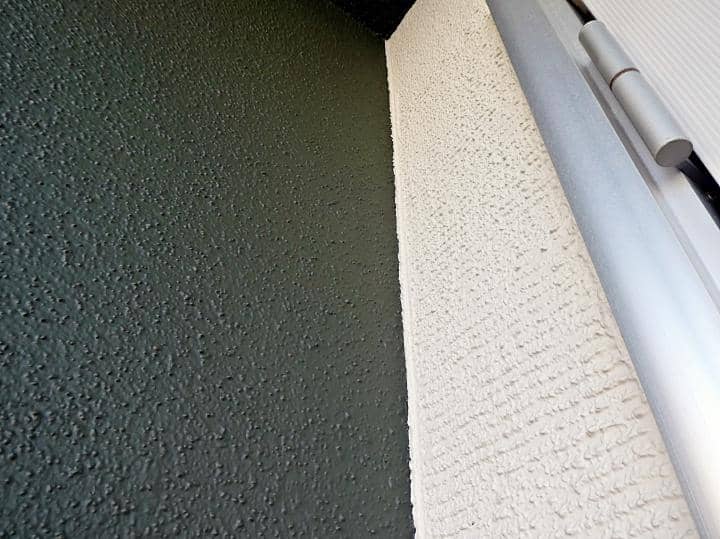

中塗りも下塗り同様に一番は均一に、一回一回を大切に美しく仕上げていく感覚が大切です

machida Ssama 2022.12.17chu011.jpg
【外壁塗装】
上塗りは中塗りがしっかり乾いたら塗布量をしっかり確認しながら施工します

machida Ssama 2022.12.17chu009.jpg

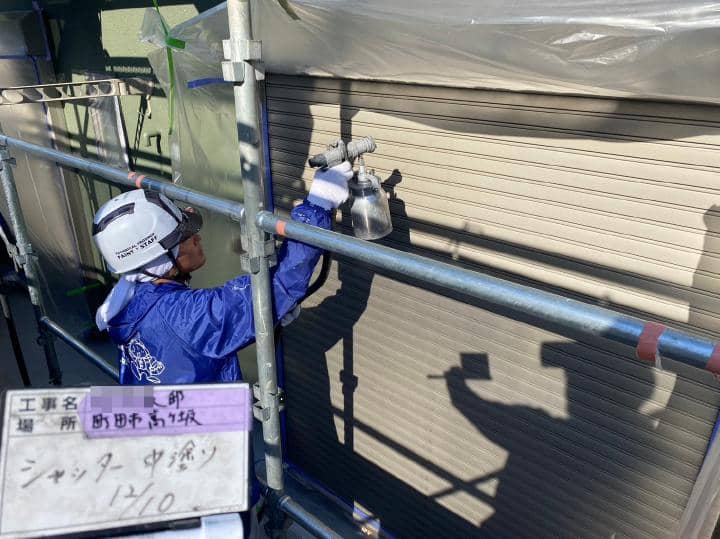

【付帯物塗装】
シャッターは余計な塗料がつかないように、また薄すぎる塗膜にならないように低圧温風機で塗装しています

※低圧温風機です。吹き付けなら何でも同じではありません

machida Ssama 2022.12.17chu008.jpg

【仕上げ】
とても大切な工程のひとつです。塗料が入り難く透けてしまっている箇所や、他の部分の塗料が垂れて壁を汚してしまっているような箇所を点検しキレイに塗装し直します

machida Ssama 2022.12.17chu010.jpg
【仕上げ】

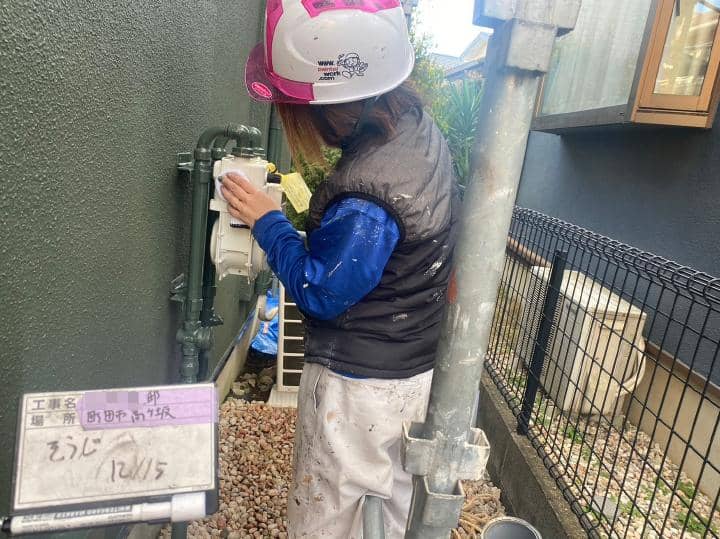

とても大切な工程のひとつです。養生から漏れた塗料を溶解力の弱いシンナーを使い非塗装箇所を傷つけないよう掃除します

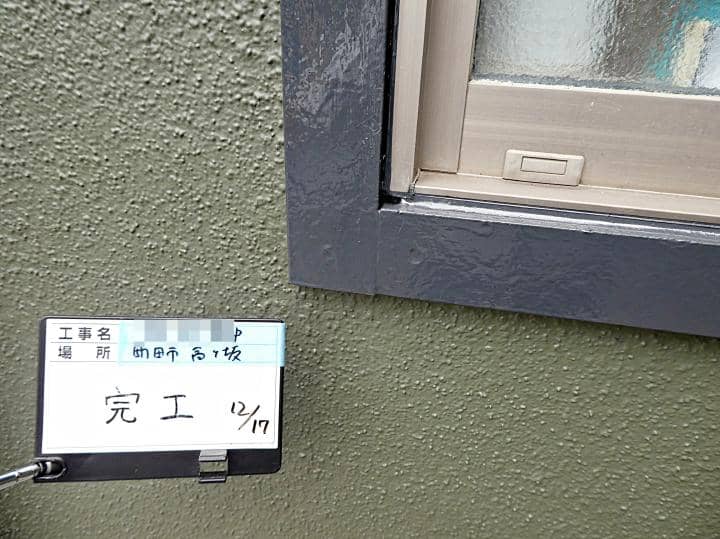

施工が完了しました
machida Ssama 2022.12.17go001.JPG
machida Ssama 2022.12.17go003.JPG
machida Ssama 2022.12.17go004.JPG
machida Ssama 2022.12.17go005.JPG
machida Ssama 2022.12.17go006.JPG
machida Ssama 2022.12.17go007.JPG
machida Ssama 2022.12.17go010.JPG
machida Ssama 2022.12.17go011.JPG
machida Ssama 2022.12.17go012.JPG
machida Ssama 2022.12.17go014.JPG
machida Ssama 2022.12.17go015.JPG
machida Ssama 2022.12.17go016.JPG
machida Ssama 2022.12.17go013.JPG
machida Ssama 2022.12.17go002.JPG
machida Ssama 2022.12.17go009.JPG

完成をご覧になってとても喜んでいただけて本当に良かったです!

荘司様この度はありがとうございました!今後ともどうぞよろしくお願い致します
