works

No:126

町田市大蔵 W様邸 外壁屋根塗装工事 事例

machida Wsama 2018.11.6midashi001.JPG
machida Wsama 2018.11.6midashi003.JPG

お客様のご要望

ぺんき屋美装さんがご近所や知人のお宅を工事されていて、見ていてとても丁寧で職人さんの感じもとても良く信頼出来ると思いまして、我が家の塗り替え工事をお願いしました(W様より)

施工事例データ

施工箇所 外壁:H22-80B
アクセント壁:H12-50H
破風軒天井:ND-102
屋根:サーモパールグレー
付帯物:H22-50B
施工内容 外壁塗装・屋根塗装
工事期間 約2週間
工事費用 50~100万円
使用商材 屋根 快適サーモSi
外壁 ナノコンポジットW
築年数 14年
ご提案内容
屋根はコロニアルで北面に藻や全体に汚れが付着している状態でした。
塗装の実施に問題はありませんが少しでも屋根のダメージを和らげるために遮熱塗装をお勧めしました。

外壁は北面に藻が発生していてW様も気にされていらっしゃったので、藻に効果の高いナノコンポジットWをお勧めしました!

施工前はこちら

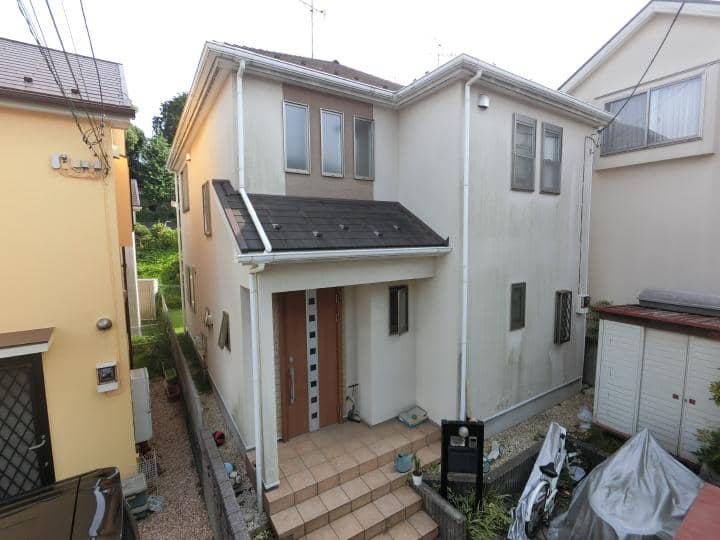

machida Wsama 2018.11.6mae001.JPG
外壁全体に藻が発生しています

machida Wsama 2018.11.6mae002.JPG

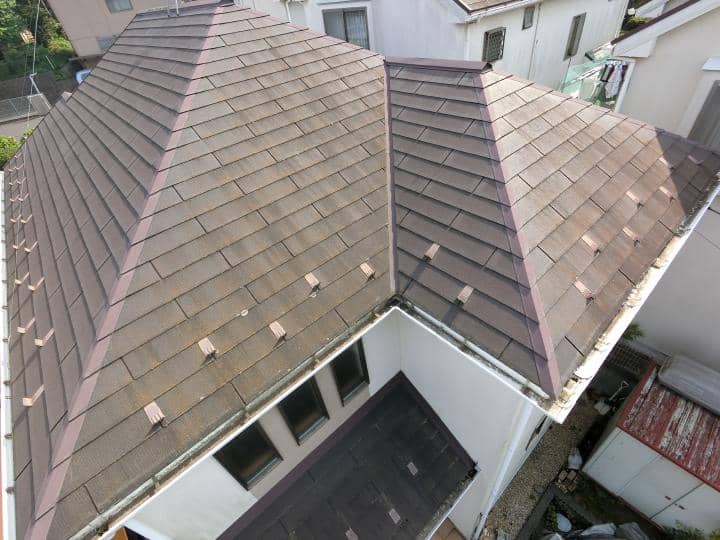

屋根は汚れと藻が発生し色褪せも起きています

machida Wsama 2018.11.6mae004.JPG

リシンの吹き付け面はかなりチョーキングが進んでいます

machida Wsama 2018.11.6mae003.JPG

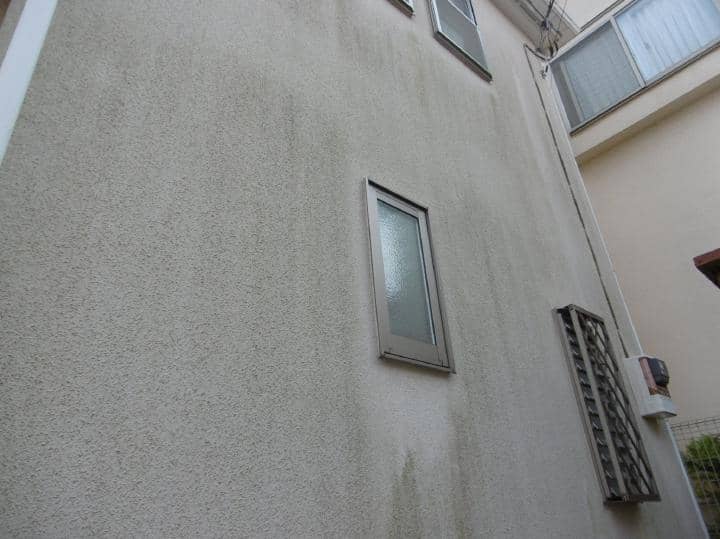

北面は特に激しく藻が発生していました。

リシンの外壁は雨水のはけが悪く藻が発生しやすいです

machida Wsama 2018.11.6mae005.JPG

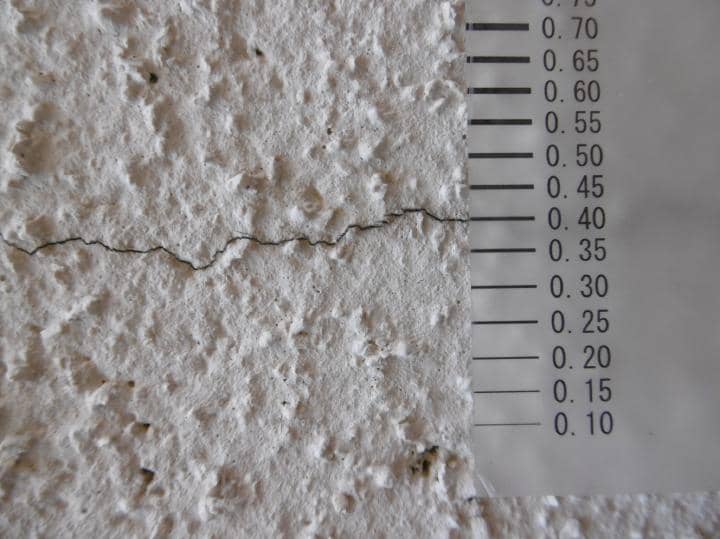

0.4㎜程度のクラックが複数カ所で発生していました

カラーシミュレーションの様子はこちら

machida Wsama 2018.11.6chu001.jpg
今回は不覚にも事前イメージがつかめていなかったので、建物の現在のイメージから明るい色と濃い色が逆転した組み合わせを作ってみました・・・

machida Wsama 2018.11.6chu002.jpg
いろいろお試しいただきましたが、今までの配色がやはり良いという結果になりました
シミュレーションを試す事で、現在の配色が一番良いと納得できるのもシミュレーションの良さです
アクセントの壁だけちょっと可愛い色にさせていただきます!

ぺんき屋美装による施工中の様子
machida Wsama 2018.11.6chu004.jpg

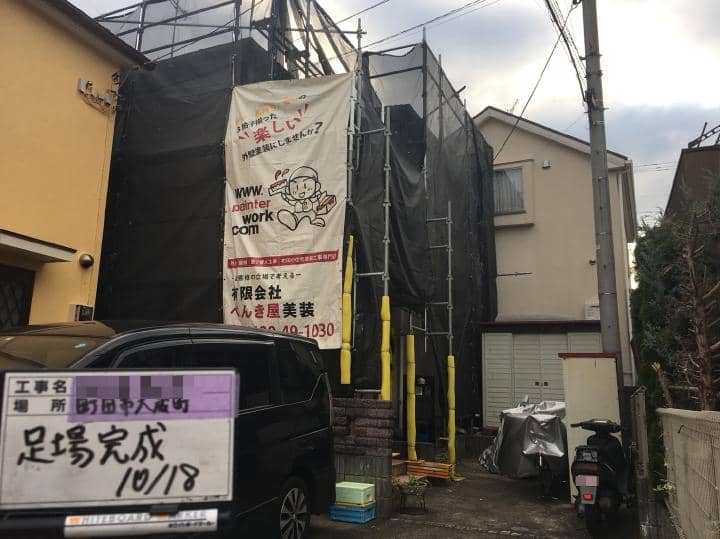

【足場架設工事】
定番となった黒いメッシュシートは防犯性が高く好評をいただいています

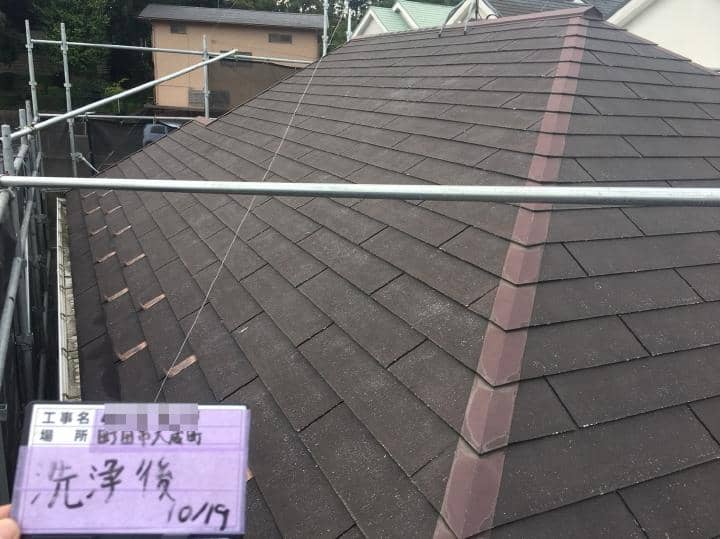

machida Wsama 2018.11.6chu006.jpg machida Wsama 2018.11.6chu005.jpg

【高圧洗浄工事】

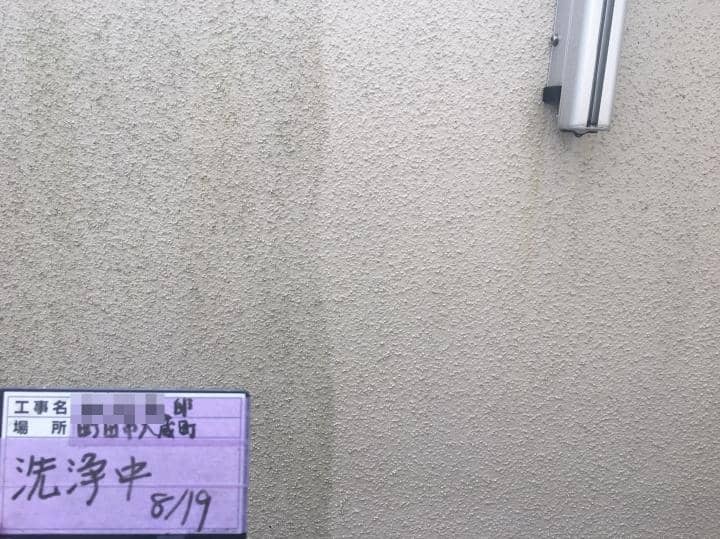

右から洗っています。
高圧洗浄で汚れと付着の弱くなった塗膜ごと削ぎ取るように洗います

しっかり洗って良い下地を作ります!

【高圧洗浄工事】

藻で覆われていた屋根も高圧洗浄で汚れと付着の弱くなった塗膜ごと洗い流されてサッパリしています

machida Wsama 2018.11.6chu007.jpg

【下地調整】

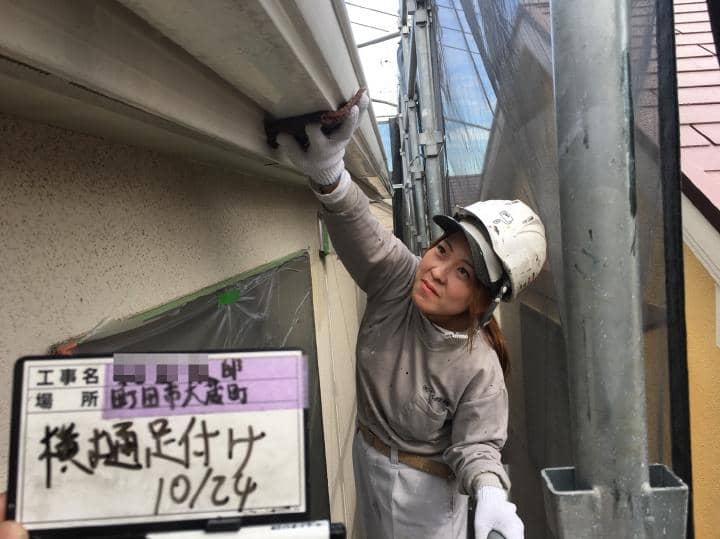

表面に細かい傷をつけ塗料の密着を良くします
特につるっとした表面の雨樋やシャッターなどの金属面はこの工程を行っていないと塗装が剥がれやすくなってしまいます

machida Wsama 2018.11.6chu009.jpg

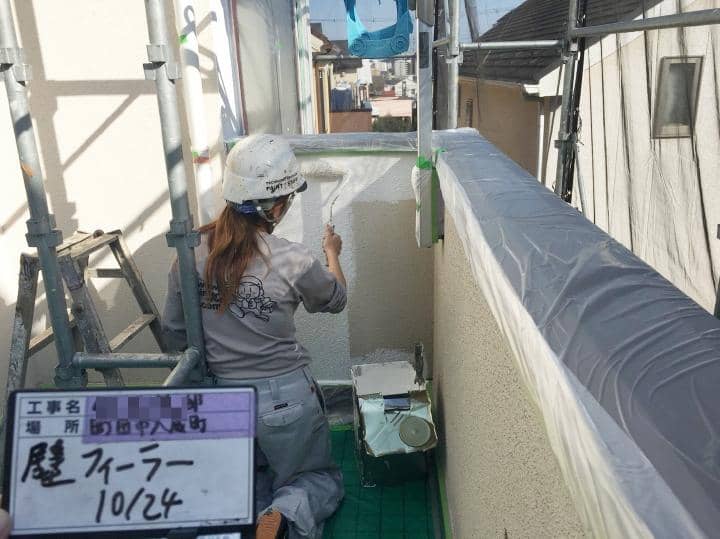

【外壁塗装】
厚過ぎず薄過ぎないようにメーカー指定の塗布量を守っての塗装が必要です
ムラにならないようにキチッと均一に塗って行きます下塗りが大事ですから

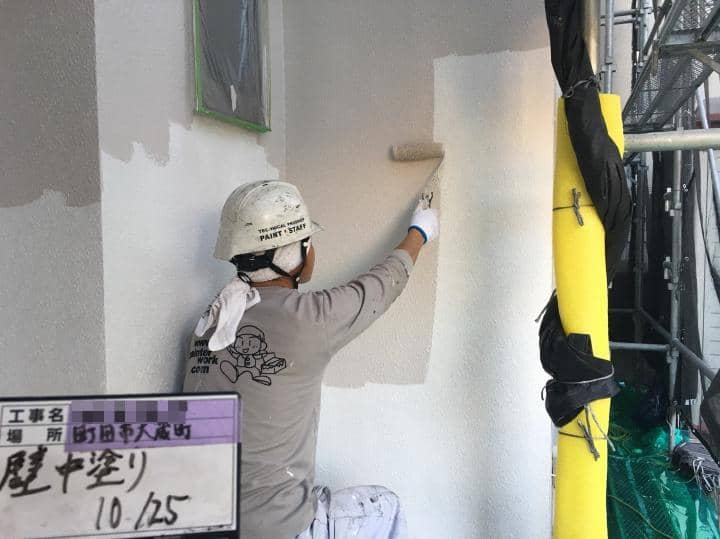

machida Wsama 2018.11.6chu008.jpg

【外壁塗装】

中塗りも同様に一番は均一に、一回一回を美しく仕上げていく感覚が大切です

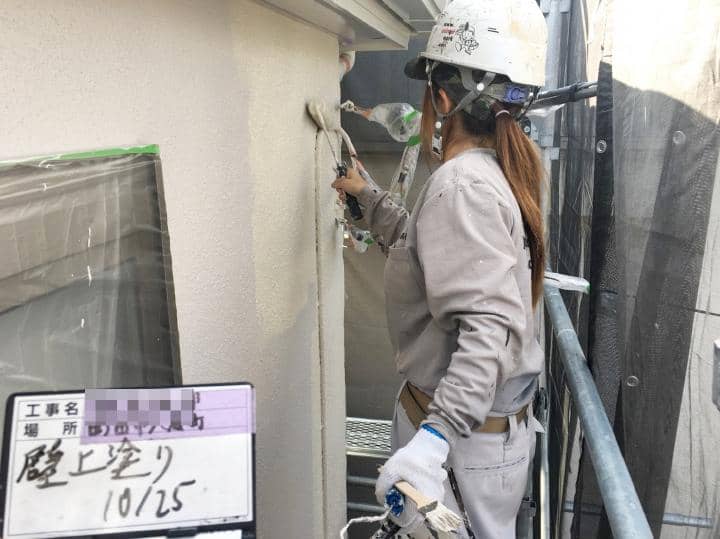

machida Wsama 2018.11.6chu010.jpg

【外壁塗装】
上塗りは中塗りがしっかり乾いたら塗布量をしっかり確認しながら施工します

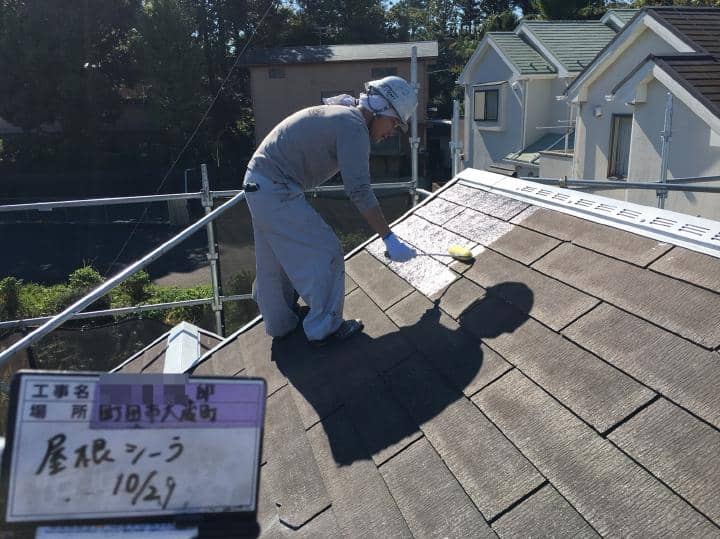

machida Wsama 2018.11.6chu013.jpg

【屋根塗装】
屋根に水分がある状態で塗装をすると塗膜が膨れたり剥がれたりというトラブルを起こしてしまうので、屋根の塗装のタイミングは毎度大変気を使います

machida Wsama 2018.11.6chu012.jpg

【屋根塗装】

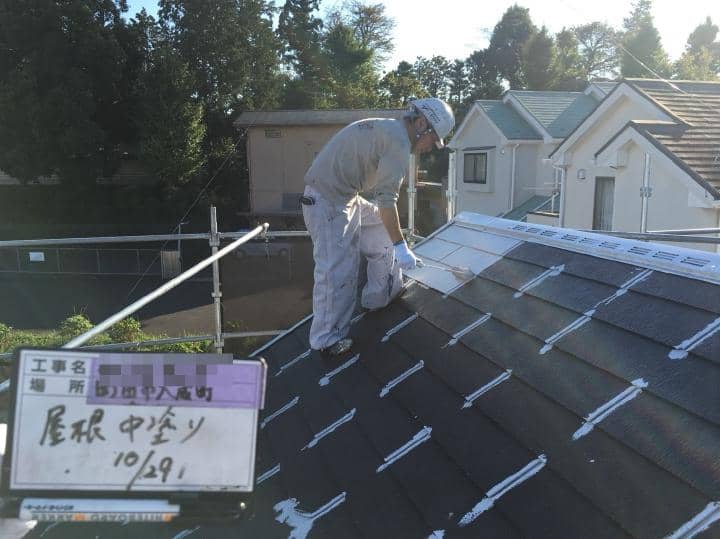

シーラーが乾燥したところでタスペーサーを挿入し、差し換えるほどでは無いがヒビの入っている屋根材にシーリングで防水補修を行ったうえで中塗り塗装です
ローラーだけでは細かい部分はしっかり塗れませんので、ハケを使って細かい所を先に塗装しておきます

machida Wsama 2018.11.6chu011.jpg

【屋根塗装】

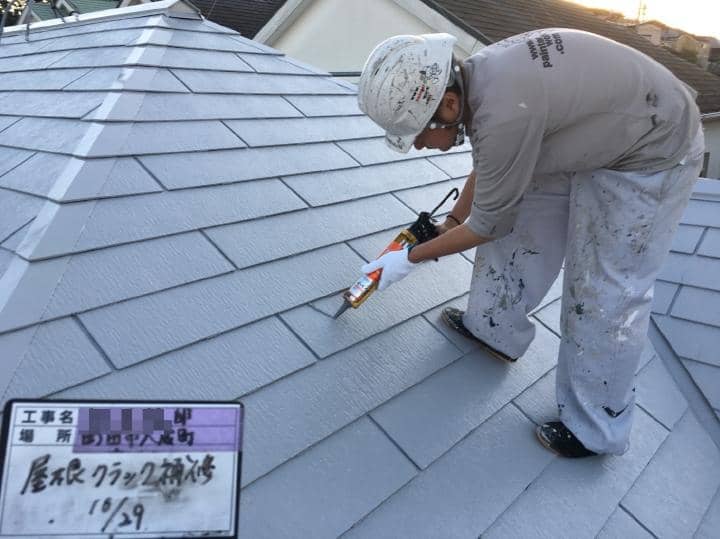

どのタイミングでもヒビを見つけたら必ずシーリングを盛り付けて防水しておきます

machida Wsama 2018.11.6chu014.jpg

【屋根塗装】

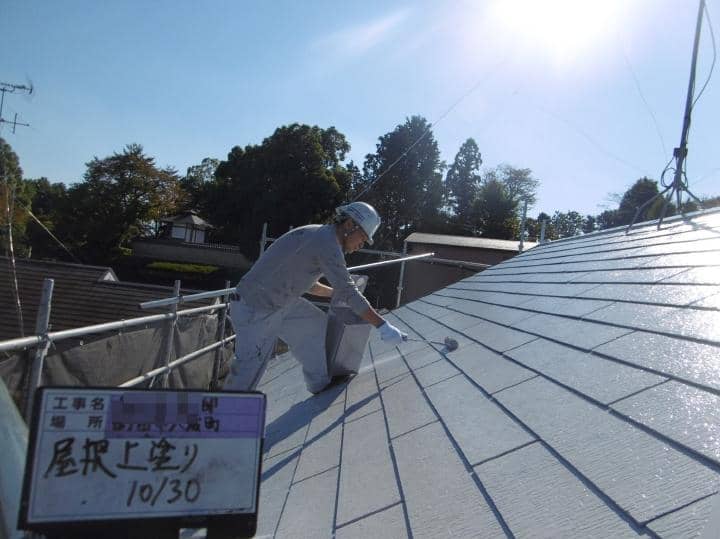

遮熱仕上げ材の2回目仕上げ塗装です

machida Wsama 2018.11.6chu015.jpg
【付帯物塗装】

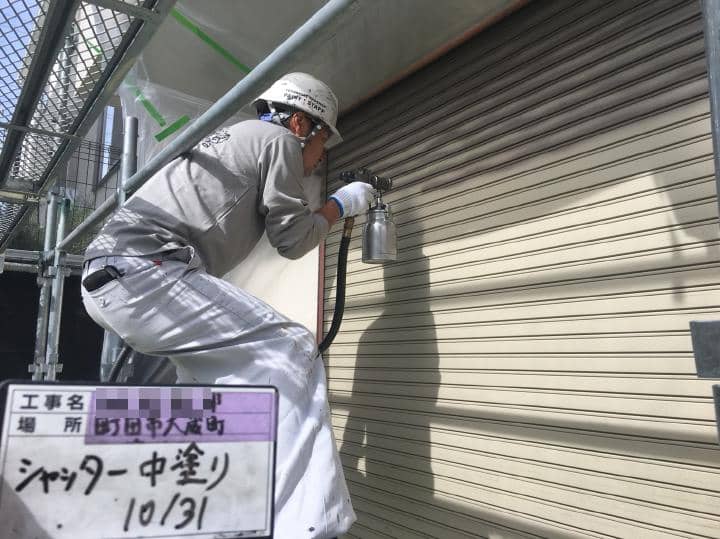

シャッターは余計な塗料がつかないように、また薄すぎる塗膜にならないように低圧温風機で塗装しています

※低圧温風機です。吹き付けなら何でも同じではありません

machida Wsama 2018.11.6chu016.jpg

【付帯物塗装】

外壁が完成したら養生を剥がして付帯物を塗装していきます

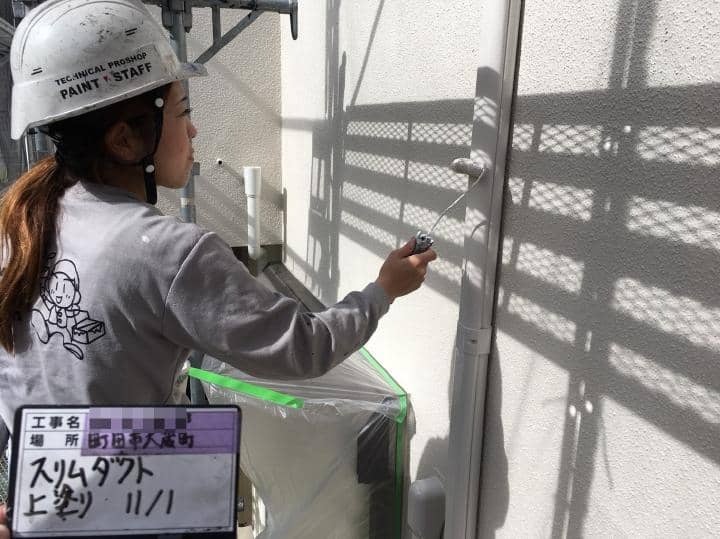

写真はエアコンのスリムダクトの仕上げを行っています

施工が完了しました

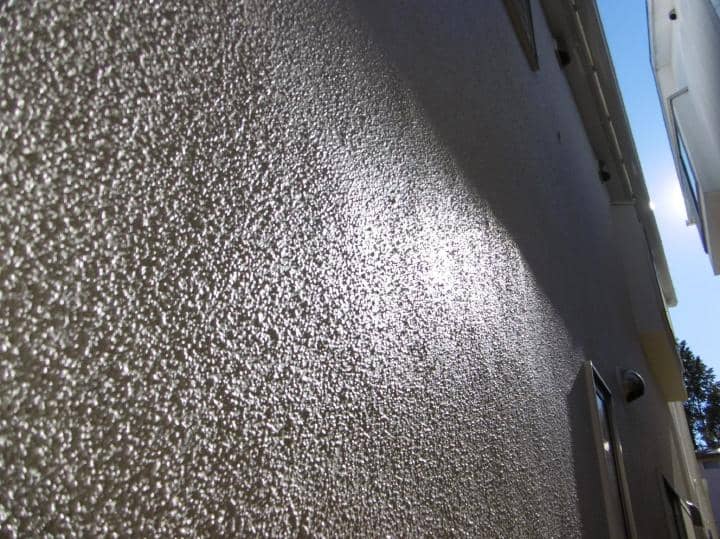

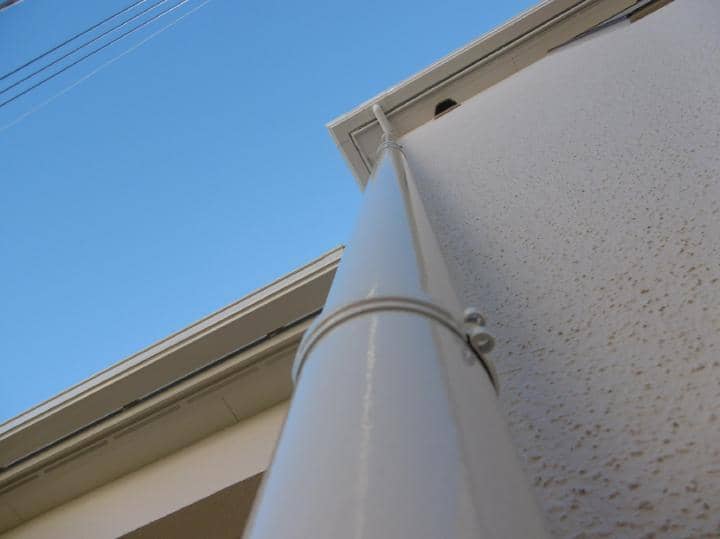

machida Wsama 2018.11.6go003.JPG
machida Wsama 2018.11.6go001.JPG
machida Wsama 2018.11.6go002.JPG

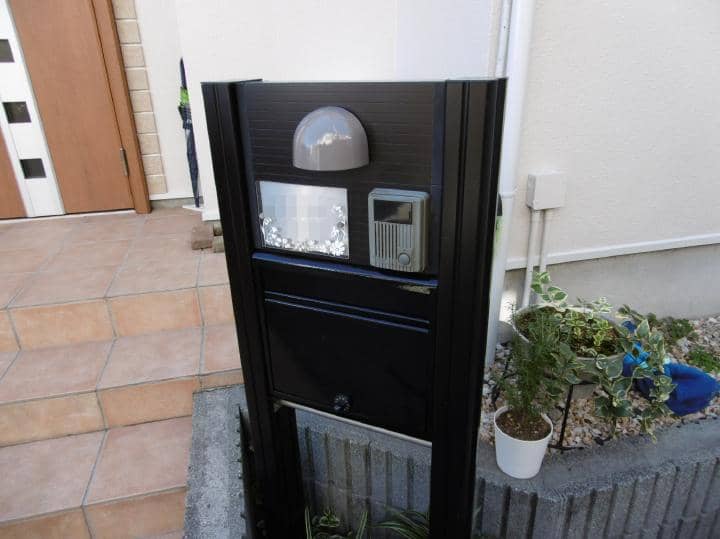

machida Wsama 2018.11.6go009.JPG
machida Wsama 2018.11.6go005.JPG
machida Wsama 2018.11.6go006.JPG
machida Wsama 2018.11.6go007.JPG
machida Wsama 2018.11.6go008.JPG

キレイになったとご家族皆さまで、喜んでいただけて本当に良かったです!

W様この度はありがとうございました!今後ともどうぞよろしくお願い致します
